Contract de execuție: clauze, plăți și garanții

Un contract de execuție leagă beneficiarul de firma care ridică lucrarea. Contractul de execuție bun fixează obiectul, prețul, termenele, garanțiile și ce se…

Semnare contract de execuție lucrări, clauze de preț termene și recepție

Ai o ofertă și vrei să „începem, actele le facem pe parcurs”? Contractul de execuție leagă obiectul, prețul, termenele și recepția. Fără el, situația de lucrări e o factură fără etalon. Legea 10/1995 ține calitatea; contractul ține banii și termenele.

Actualizat în august 2026. Redacția Constructii.top recitește sursele publice de mai jos. Cazul tău se confirmă la autoritatea sau la proiectantul lucrării, nu pe un ghid generic.

Pe scurt

  • Obiectul se descrie prin proiect și anexă, nu prin „o casă la roșu”.
  • Prețul (global / deviz) și modul de actualizare se scriu, nu se înțeleg.
  • Termenul și penalitățile sunt clauze, nu promisiuni de șantier.
  • Recepția și garanția se leagă de plăți.

Verificat la sursă

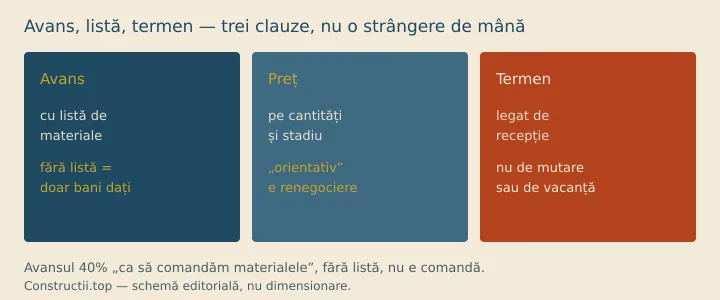

Schemă: avans cu listă de materiale, preț pe cantități, termen legat de recepție
„Orientativ, vedem pe parcurs” nu e clauză de preț. E invitație la renegociere. Avansul fără listă nu e comandă de materiale.

Ce trebuie să conțină contractul?

Minimum obligatoriu în contract: părțile, obiectul cu proiect anexat, preț, grafic, mod de plată, durata, garanții, recepție, penalități, reziliere. Fără proiect anexat, prețul nu are obiect determinat — orice dispută devine imposibil de demonstrat în instanță sau la expertiză tehnică independentă.

ClauzăDe ce contează
Obiect + DTAC/DTOEce se execută exact
Preț ferm vs estimativcine suportă variațiile
Grafic de execuțiebază pentru penalități
Tranșe de platălegate de stadii, nu de avans mare
Garanțiedurată, retenție, acoperire
Recepțiecu/fără rezerve, termene remediere
AsigurăriRCA șantier, all risk, dacă e cazul

Verifică firma executantă pe surse oficiale înainte de semnare — insolvența din registru e semnal roșu pentru orice avans.

Cum alegi între preț ferm, estimativ sau unitar?

Trei modele de preț, trei profiluri de risc — alegerea trebuie scrisă explicit în contract, nu dedusă din ofertă verbală sau dintr-un deviz neanexat la semnare. Beneficiarul și executantul trebuie să știe cine suportă variațiile de cantitate și de preț la materiale pe durata execuției.

  • Preț ferm global — executantul preia riscul cantităților dacă proiectul e complet și devizul e detaliat.
  • Preț unitar pe deviz — variațiile de cantitate se plătesc la recepția parțială; devizul trebuie detaliat pe poziții.
  • Preț estimativ — periculos fără plafon: beneficiarul poate fi depășit fără limită clară.

Estimarea costului la roșu te ajută să compari ordine de mărime, nu înlocuiește devizul contractului. Devizul executantului trebuie să coincidă cu anexa semnată.

Cum structurezi plățile: avans, stadii, retenție?

Structura sănătoasă presupune avans modest, tranșe la stadii verificabile pe șantier — pe situația de lucrări pe care o semnezi la decont — și retenție până după recepția finală fără rezerve majore. Plata finală înainte de recepție fără rezerve documentate e cea mai frecventă capcană pentru beneficiari de construcții noi sau renovări.

Evită avans disproporționat fără garanții bancare, plata în numerar fără factură și tranșe nelegate de stadii verificabile documentat. Legea nr. 50/1991 și contractele tip din practică recomandă legarea plăților de recepții parțiale acolo unde execuția durează luni.

Ce termene și penalități pui în contract?

Graficul trebuie realist față de autorizația de construire și sezonul de execuție local. Penalitățile de întârziere se aplică executantului; clauzele simetrice pentru beneficiar — întârzieri la plată, la avize — sunt normale, echilibrate și previn blocaje de șantier pe termen lung în contract.

Fără penalități, termenul e decorativ. Cu penalități exagerate, contractul poate fi atacat ca abuziv — echilibrul contează la negociere și la instanță.

Cum reglementezi garanția lucrării?

Contractul prelungește sau detaliază garanția legală față de Codul civil. Specifică ce acoperă — structură, instalații, finisaje — ce exclude, cine intervine la remediere și cum se notifică defectul de conformitate în termenul convenit în procesul-verbal de recepție finală semnat.

Garanția la hidroizolații și la instalații e adesea sursa disputelor — merită paragraf separat cu termene de remediere și sancțiuni clare.

Cum tratezi rezilierea și litigiile?

Clauza de reziliere spune ce se plătește pentru lucrul făcut, ce materiale rămân pe șantier și cine preia execuția neterminată. Fără ea, plecarea executantului la jumătatea drumului lasă beneficiarul fără reper contractual și fără procedură clară de preluare a șantierului.

Litigiile: instanță sau arbitraj, limba, legea aplicabilă. Pentru lucrări în România, legea română e implicită — nu lăsa gol care instanță decide și ce probe sunt admise.

Ce răspundere ai față de subcontractanți?

Executantul principal răspunde față de beneficiar pentru subcontractanți, dacă nu contractul limitează explicit răspunderea pe anumite lucrări specializate. Lista subcontractanților în anexă — instalații, termoizolație, tâmplărie — clarifică cine intervine la defect, la remediere și la recepția finală a lucrării executate.

Subcontractantul fără contract direct cu beneficiarul nu poate fi chemat direct decât în condițiile legii. Beneficiarul negociază cu executantul; executantul răspunde față de subcontractanți.

Cum acoperi ajustările de preț?

Indicele de preț al construcțiilor, variația materialelor și forța majoră apar frecvent în contracte lungi de execuție. Fără formulă scrisă în contract, creșterea prețului la materialele de construcții rămâne dispută la fiecare tranșă de plată și poate bloca șantierul complet.

Clauza de actualizare trebuie să spună care indice se folosește, ce dată de referință are și dacă există plafon maxim — altfel beneficiarul semnează un blank check.

Ce asigurări ceri pe durata execuției?

RCA șantier acoperă pagube terților; polița all-risk acoperă lucrarea în execuție. Beneficiarul verifică valabilitatea poliței documentată înainte de orice avans mare sau tranșă intermediară semnată. Lipsa asigurării la accident pe șantier poate lăsa victima fără despăgubire rapidă.

Cere copie de poliță și confirmare că șantierul tău e inclus în obiectul asigurării — nu doar mențiune verbală în ofertă.

Cum predai și preiei șantierul?

Contractul spune cine demontează utilajele provizorii, cine curăță șantierul și cine preia deșeurile conform legii aplicabile. Legea construcțiilor impune gestiunea deșeurilor de construcții — costul trebuie în deviz, nu rămâne implicit la beneficiar după predarea lucrării și transportarea materialelor.

Predarea trebuie legată de recepție parțială sau finală, nu de simpla predare a cheilor.

Ce greșeli apar cel mai des?

Patru capcane apar la semnare — verifică proiectul anexat și retenția de garanție înainte de ultima tranșă. Beneficiarii pierd bani nu din prețul inițial negociat, ci din clauzele absente sau ambigue din contractul de execuție semnat fără anexe verificabile.

  • Semnează fără proiect anexat.
  • Acceptă preț „la cheie” fără listă de exclusii (sapă, finisaje, racorduri).
  • Plătește finalul înainte de recepție.
  • Nu verifică asigurarea de șantier pentru accidente.

Contractul leagă de obicei ultima tranșă de recepția fără rezerve. Retenția de garanție — procent blocat luni după predare — e practică contractuală, dar e singura levieră reală după semnarea procesului-verbal.

Contract pe casă nouă versus lucrare de intervenție pe existent

Pe casă nouă, obiectul trebuie să coincidă cu autorizația și cu proiectul. Pe o intervenție, obiectul e mai îngust — și mai periculos dacă e vag („reparații interioare”). Legea 10/1995 rămâne în spatele clauzelor de garanție. Nu există un tarif oficial de contractare. Avansul, stadiile și retenția sunt negociere; le citești pe situația de lucrări, nu pe o factură fără cantități.

Când avansul e 40% fără listă, ce ai cumpărat?

Dacă dai avans 40% fără listă de materiale?

Avansul fără anexă de materiale și fără termen de start e credit fără garanție. Ceri listă, depozit, și ce se întâmplă dacă firma dispare după prima turnare.

Dacă prețul e „orientativ, vedem pe parcurs”?

Atunci nu ai preț. Ai o intenție. Devizul anexează cantitățile; variațiile au regulă. Altfel, fiecare săptămână e o renegociere.

Checklist înainte să semnezi

  • Părțile sunt identificate (CUI, administratori), nu un nume de șantier.
  • Anexe: proiect, deviz, grafic, lista de materiale critice.
  • Plățile se leagă de stadii constatate, nu de „luni dimineață”.
  • Garanția, recepția și ce se întâmplă la întârziere sunt scrise.

Întrebări frecvente

Pot plăti avans 50% ca să „prind echipa”?

Avansul e clauză, nu obicei. Dacă nu e scris ce acoperă și cum se recuperează, plătești înainte de lucrare fără contraprestație clară.

Pot începe pe un mesaj de WhatsApp, „contractul vine luni”?

Poți pierde avansul și termenul. Mesajul nu ține loc de obiect, preț și recepție. Semnezi înainte de prima turnare, nu după.

E obligatoriu contract scris?

Pentru lucrări mari, da — practic și legal, dovada e imposibilă verbal. Orice sumă care depășește pragul obișnuit al plăților cash merită contract și factură.

Poți folosi contract tip de pe internet?

Ca punct de plecare, nu ca versiune finală. Anexează proiectul și devizul; adaptează la tipul lucrării.

Cine răspunde dacă subcontractantul greșește?

Executantul principal față de beneficiar, dacă nu contractul spune altfel. Verifică subcontractanții în anexă.

Cum tratezi modificările în timpul execuției?

Act adițional scris, preț și termen actualizate. Modificarea verbală nu produce efecte clare.

Contract cu persoană fizică vs firmă?

Firma emite factură, poate reține garanții, are istoric în registru. PF poate fi limitată la lucrări mici — risc fiscal și de solvabilitate mai mare.

Ghid Constructii.top, actualizat 21 august 2026. Clauzele se citesc pe contractul tău; un avocat le verifică pe speță.
