Ți-au dat un preț pe mp și vrei să știi dacă „ține”? Devizul estimativ traduce proiectul în cantități și costuri orientative, înainte de execuție. Nu e oferta constructorului și nu e situația de lucrări cu care plătești. Fără aceleași cantități, compari sloganuri, nu numere.
Actualizat în august 2026. Redacția Constructii.top recitește sursele publice de mai jos. Cazul tău se confirmă la autoritatea sau la proiectantul lucrării, nu pe un ghid generic.
Pe scurt
- Devizul estimativ e al proiectului; oferta e a firmei; situația e a lunii.
- Cantitățile trebuie să poată fi recitite pe planșe.
- Un preț pe mp fără listă nu e deviz.
- Nu publicăm prețuri de manoperă sau de materiale.
Verificat la sursă

Ce este devizul estimativ?
Este lista structurată a lucrărilor, materialelor, manoperei, utilajelor și cheltuielilor indirecte necesare pentru obiectiv, cu cantități și prețuri unitare estimate. În România, devizul urmează structura din normele de deviz (ND) și se leagă de proiectul tehnic — fără proiect, devizul devine presupunere.
Devizul estimativ răspunde la întrebarea „cât ar putea costa, la nivel de proiect”. Devizul general (oferta) răspunde la „cât propune executantul X, cu resursele lui, la data Y”.
Ce capitole conține un deviz estimativ?
Structura clasică urmează obiectul investiției: fundații, suprastructură, acoperiș, instalații, finisaje, amenajări exterioare. Fiecare capitol descompune lucrarea în poziții de deviz cu cod, descriere, unitate de măsură, cantitate și preț unitar. Normele de deviz publicate de autorități fixează ordinea capitolelor pentru comparabilitate între proiecte similare.
| Capitol tipic | Ce vezi în deviz | Unde apar surprizele |
|---|---|---|
| Excavări și fundații | volume, beton, armătură | sol neprevăzut, piloți suplimentari |
| Zidărie și structură | mp, mc, tone armătură | goluri neprevăzute, confuzii ETICS |
| Instalații | puncte, ml, obiecte | trasee modificate în execuție |
| Finisaje | mp finisat | calitate material, pierderi |
Prețurile unitare pot veni din cataloage oficiale, din oferte de furnizori sau din medii de piață documentate — important este ca sursa să fie indicată în deviz, nu doar cifra.
Cum diferențiezi deviz estimativ de ofertă?
Devizul estimativ e neutru față de executant și descrie obiectiv cantitățile din proiect. Oferta include marja comercială, planificarea resurselor și condițiile contractuale ale unui constructor anume. Compară ofertele pe aceeași bază de deviz; altfel nu știi dacă diferența de preț vine din resurse sau din omisiuni.
Semne că documentul e ofertă, nu deviz estimativ:
- apare numele unui singur constructor pe toate paginile;
- lipsesc cantitățile detaillate, rămâne doar totalul pe capitol;
- prețurile nu au referință la catalog sau la data actualizării;
- clauze comerciale (termen, garanție, avans) sunt amestecate în tabelul de cantități.
Unde folosești devizul estimativ în procedură?
Beneficiarul îl folosește pentru bugetare, finanțare și evaluarea ofertelor la licitație sau negociere directă. Autoritatea publică îl atașează documentației de atribuire ca reper al valorii estimate a contractului. Proiectantul îl întocmește pe baza proiectului pentru autorizare sau, după caz, devizierul autorizat îl calculează conform normelor în vigoare.
Pentru investiții private, devizul estimativ alimentează discuția cu banca și cu constructorii înainte de semnarea contractului de execuție. Metodologiile publicate de Ministerul Dezvoltării și normele de deviz în vigoare fixează structura capitolelor și modul de calcul al cheltuielilor indirecte.
Cum verifici cantitățile din deviz?
Cantitățile trebuie să corespundă metrajelor din proiect — planșe arhitectură, structură, instalații. Diferențe mari față de recalculul tău indică fie optimizare de proiect, fie omisiune de poziții; le clarifici în scris înainte de semnarea contractului, nu după ce ai plătit avansul.
Pași practici:
- Alege 3–5 poziții mari (beton fundație, zidărie, termoizolație).
- Recalculează metrajul din planșe cu formula din descrierea poziției.
- Compară cu devizul — diferențe mari cer explicație scrisă.
- Verifică unitățile — mp vs mc, ml vs buc.
- Cere fișe tehnice pentru materialele cu preț unitar dominant.
Documentele de calitate ale materialelor de construcții cerute la recepție trebuie să corespundă specificațiilor din deviz, nu unui produs echivalent neaprobat.
Ce cheltuieli indirecte intră în deviz?
Pe lângă lucrările directe, devizul estimativ include cheltuieli de cantiere, utilaje, transport, organizare de șantier, profitul și impozitele aferente, conform metodologiei ND. Omiterea lor în oferta „la mp” explică de ce un total final depășește estimarea inițială la semnarea contractului.
Contingentele pentru risc și imprevizibil pot apărea ca post separat — procent recomandat în funcție de complexitate, nu ca ascundere a lipsei de detaliu pe capitole mari.
Cum actualizezi devizul estimativ în timp?
Prețurile materialelor și ale manoperei se schimbă. Un deviz estimativ vechi de 12 luni, fără indexare, nu mai descrie piața curentă și poate subestima sau supraestima oferta primită astăzi. Actualizarea se face prin indici oficiali sau prin reofertare de la furnizori, cu dată pe document.
La modificări de proiect în execuție, devizul primește acte adiționale — fiecare cu cantități și prețuri noi, legate de procesul-verbal de modificare semnat de ambele părți.
Cum folosești devizul la negocierea ofertelor?
Cere ofertanților să completeze același tabel de poziții, nu doar un total pe capitol. Diferențele mari pe o singură poziție — termoizolația, de exemplu — indică fie alt produs, fie altă cantitate. Discuția tehnică precede reducerea prețului; altfel economisești la capitole care apar incomplete în execuție.
Greșeli frecvente
Cea mai frecventă: compararea a două devizuri cu structuri diferite și concluzia că „oferta A e mai ieftină”. A doua: acceptarea unui total pe capitol fără poziții — imposibil de verificat pe situația de lucrări la decont. A treia: uitarea instalațiilor și a amenajărilor exterioare în devizul arhitectural, cu surpriză la final.
Deviz de proiect versus ofertă din 2026, după un an de șantier
Devizul estimativ e fotografia cantităților la o dată. Oferta constructorului e un alt act, cu prețuri private. După 12 luni, materialele și manopera s-au mișcat; actualizezi cantitățile rămase, nu „indexezi din burtă”. Taxele publice — autorizație locală, ANCPI — se citesc pe actele lor, nu se îngroapă într-o linie „diverse 10%”.
Când „devizul” are trei sume rotunde, ce verifici?

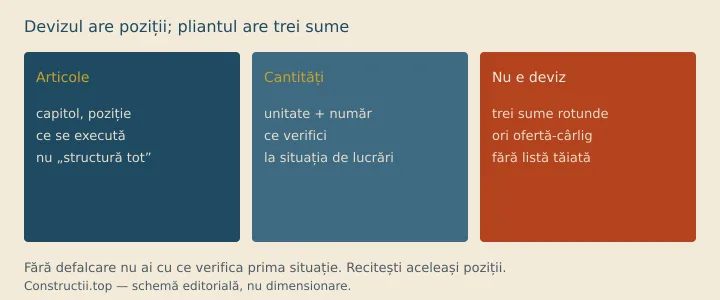

Dacă „devizul” e o pagină cu trei sume rotunde?
Fără articole, fără cantități, fără unități, e un pliant. Ceri defalcarea pe capitole. Dacă nu există, nu ai cu ce verifica prima situație.
Dacă oferta e cu 20% sub estimare, fără să taie din listă?
Ori s-au tăiat cantități, ori s-a tăiat calitatea, ori e o cârlig. Recitiți aceleași poziții. Diferența nevăzută apare la contract, ca „suplimentare”.
Checklist înainte să semnezi pe baza devizului
- Fiecare capitol are cantitate, unitate și preț unitar — sau e marcat ca sumă globală conștient.
- Mp, ml și bucățile se recitesc pe planșe.
- Ce e exclus e scris (tâmplărie, instalații, transport).
- Data și TVA-ul sunt pe document.
Vezi și
Întrebări frecvente
Pot tăia o linie din deviz ca să încap în buget, fără să schimb proiectul?
Devizul oglindește proiectul. Tai linia și rămâi cu o lucrare neplătită, nu cu o casă mai ieftină. Modificarea e de temă, semnată.
Devizul estimativ e prețul final pe care îl plătesc?
Nu. E o estimare pe cantitățile din proiect. Oferta și situațiile pot diferi. Regula diferențelor stă în contract, nu în primul tabel.
Nu. Contractul fixează prețul, termenele și răspunderea. Devizul estimativ este reper tehnic și financiar, atașat sau referit în contract.
De regulă devizier autorizat sau proiectant, conform competențelor și a contractului de proiectare. Oferta de execuție o întocmește executantul pe baza aceluiași proiect.
Tăierea din deviz fără modificare de proiect înseamnă, de fapt, schimbarea calității sau omiterea unor lucrări — riscul apare la recepție sau în exploatare.
Depinde de cum e întocmit: unele devizuri lucrează cu prețuri fără TVA pe poziții, altele cu TVA inclus. Important e ca toate ofertele comparate folosească aceeași convenție, altfel totalurile par diferite fără motiv real.
Ultima actualizare: 19 august 2026. Actualizat în august 2026.
Constructii.top. Ultima actualizare: 21 august 2026. Devizul nu e preț final și nu înlocuiește contractul.
